    匠心攻堅20晝夜!大唐陽城發電公司升壓站改造項目提前告捷

    發布時間:2025-11-19 10:13:38 | 來源:中國網 | 作者: | 責任編輯:吳一凡

    近日,陽城發電公司500千伏升壓站5031、5032斷路器及配套基礎改造、調試與投運工作圓滿完成。原計劃26天的工程,僅用20天便高質量交付,有力保障了送出線路的安全穩定運行。

    作為公司電力輸送的“關鍵樞紐”,5031、5032斷路器改造工作可謂“時間緊、任務重、標準高、責任大”。隨著設備運行年限增加,機構老化、維護成本上升、關鍵部件停產等問題日益凸顯。同時,為滿足規范要求,本次改造選用的彈簧機構斷路器,需重新澆筑設備基礎,進一步加大了施工難度。

    面對挑戰,項目負責人、維護部電氣一次二班技術員郝桂銀提前介入,主動與設計院溝通設計方案和選型,周密推進備件采購,并與施工隊伍深入現場仔細勘察。他結合新設備參數與場地條件,反復優化施工組織,細化每一個環節,確保分工明確、責任到人。

    工程剛剛啟動,連綿秋雨就成為舊設備拆除與基礎破除階段的“攔路虎”?,F場泥濘濕滑,大型機械進場困難,安全風險上升,基礎澆筑進度面臨延誤風險,怎么辦?

    “無論如何,絕不能延誤工期,安全和質量更不容打折扣!”郝桂銀果斷確立“雨天搶干室內活、晴天快干室外活”的工作思路。他緊急調配抽水泵、防水布等器材構筑“防雨防線”,組織清理積水,鋪設鋼板以打通施工通道,并優化工序銜接,雨天集中開展舊電纜拆除、新電纜敷設等室內作業,雨勢稍歇時見縫插針實施基礎施工、設備吊裝等室外工作。

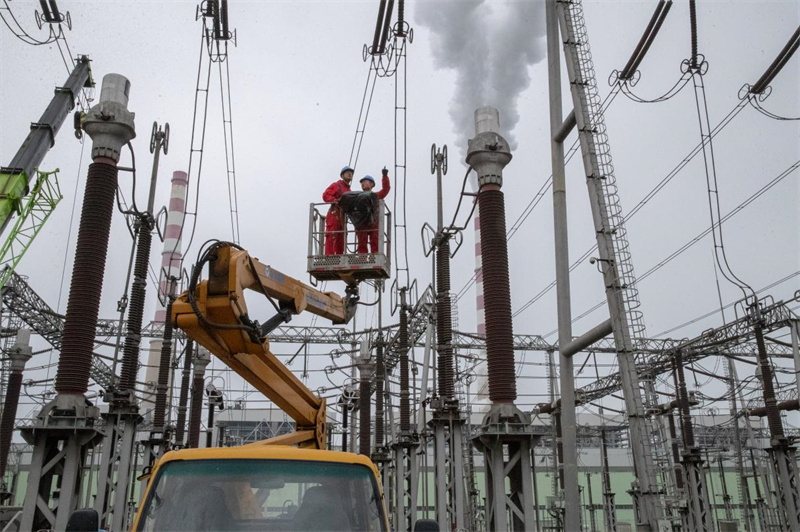

    與此同時,項目團隊分工協作,從一二次引接線拆除、舊斷路器轉移,到新基礎澆筑、新斷路器吊裝、二次電纜布線,各環節都責任到人、井然有序。他們緊盯大型設備吊裝作業和高空作業等主要安全風險點,結合電氣設備特性細致拆解、逐項落實風險點控制措施,嚴格驗算起重機載荷與吊點位置,認真執行作業監護制度,全方位筑牢施工安全防線。

    施工過程中,項目團隊將精益求精的質量控制貫穿到全鏈條、各環節,用嚴謹的工藝為設備可靠運行夯實“防護堤”。他們嚴格把關基礎水平度精密測量、混凝土強度回彈試驗、預埋螺栓位置偏差復核等環節,為新設備打造“零缺陷”基座;精心組織新斷路器安裝作業,確保極柱與滅弧室一次對接成功,質檢試驗真空度達50Pa;高標準開展SF?氣體專項檢測,將24小時泄漏率控制在0.1%以下,微水含量穩定低于150μL/L,從根源上杜絕了氣體泄漏與絕緣隱患;聚焦核心設備性能,逐項完成絕緣電阻測試、回路電阻測量、操作機構特性試驗,精準校驗彈簧機構分合閘速度、時間與同期性;對新敷設的控制電纜采用絕緣電阻檢測以及逐芯核對、模擬傳動試驗的方式進行“雙重驗證”,確保分合閘、信號傳輸等回路100%準確無誤,為一次投運成功奠定了堅實基礎。

    從基礎澆筑到本體設備安裝、從絕緣氣體充入到交接試驗、從控制回路校驗到斷路器傳動,隨著最后一次復盤全面檢查完成,系統一次充電成功,升壓站正式煥發新生。在這場改造攻堅戰中,電氣一次二班以“同心聚力、追求卓越”的實際行動實現了“零安全隱患、零質量瑕疵”的目標,為公司奮斗四季度、決勝收官注入了新動能。(陽軒)
