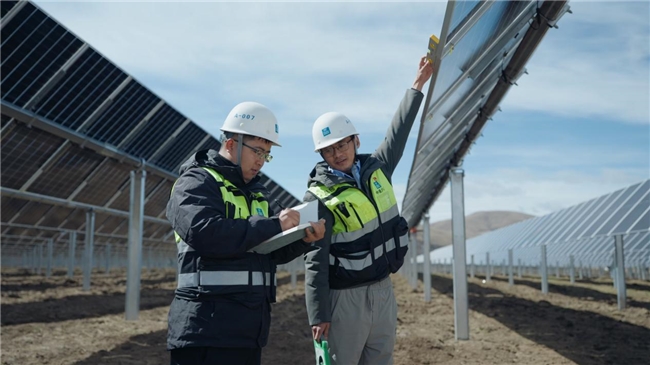

中建八局色達高海拔構網型儲能實證項目全容量并網發電
發布時間:2025-09-22 15:42:22 | 來源:中國網 | 作者: | 責任編輯:吳一凡近日,由中建八局承建的色達縣10萬千瓦高海拔構網型儲能實證項目順利實現全容量并網發電。該項目的投運,標志著我國在高海拔地區“新能源+構網型儲能”技術領域取得實質性突破,為青藏高原可再生能源基地建設提供重要實踐參考。

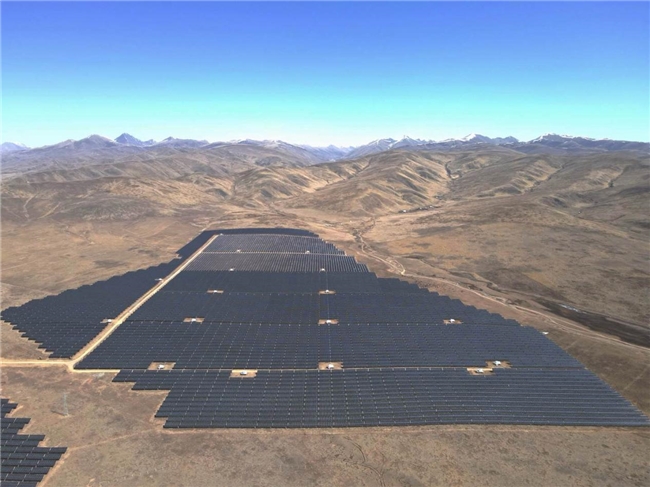

項目位于四川省甘孜藏族自治州色達縣,占地面積達165萬平方米,其直流側總裝機容量為120.66MWp,交流側總容量100MW,共包含34個子陣,并新建1座110kV升壓站。項目創新性采用“草光互補”開發模式,將光伏發電與畜牧業有機結合,打造出“上可發電、下可畜牧”的綠色生態開發格局,實現了清潔能源生產與生態保護的協同發展。
據測算,項目投運后每年可輸送清潔電能約21718.8萬kWh,這一電量相當于節約標準煤6.56萬噸,減少二氧化碳排放17.68萬噸,生態效益顯著,相當于再造29.47萬畝森林,將有效改善當地區域生態環境。

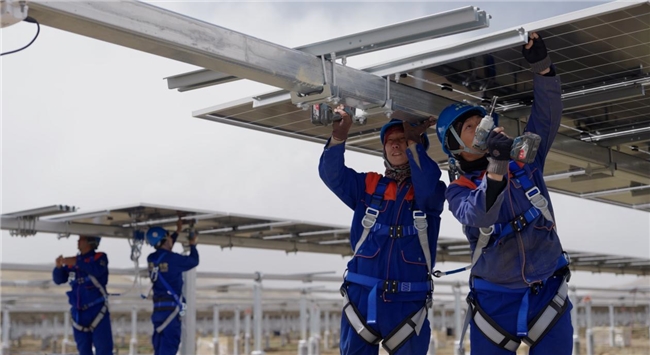

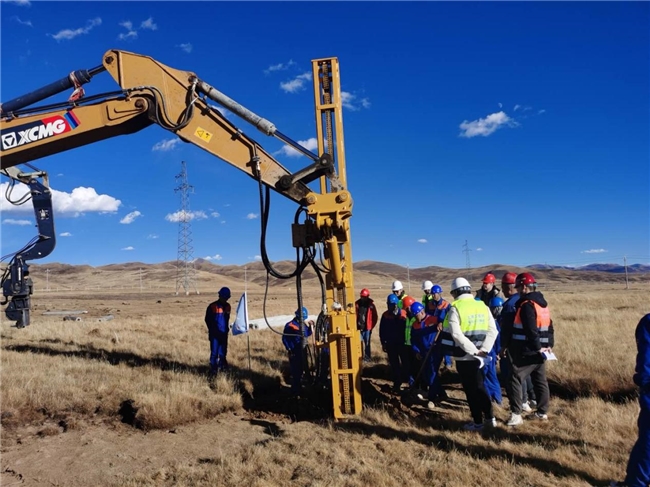

項目建設過程中,面臨著高海拔、極寒天氣帶來的多重挑戰。項目地處海拔4000米區域,平均氣溫低至-20℃,施工現場凍土層深厚,打樁作業難度極大,如同“在石頭上插筷子”,精度和穩定性控制難度高,嚴重影響施工進度。為攻克這一難題,中建八局項目團隊多次開展實驗,最終決定選用PHC管樁代替傳統灌注樁,在提升樁基穩定性的同時加快施工進度。同時,團隊采用履帶式高原打樁機,并搭配三維可視化管樁定位技術,大幅提升施工效率與精度。憑借科學的施工方案和高效的執行能力,項目團隊僅用128天就完成了46299根基礎樁、5427組支架與組件、13.86公里集電線路、1000公里低壓直流線路、44公里低壓交流線路、34臺箱變、373臺逆變器、1臺站用變、1座匯集站以及7.35公里新建道路的建設任務,創造了高海拔地區新能源項目建設的高效典范。
項目始終秉持“新能源+鄉村振興+民族團結”的發展理念,在推動清潔能源發展的同時,積極助力當地民族地區發展。項目首創“高支架+可調傾角”、高原“草光互補”系統,支架凈空高度達3.2米,配合牧草輪作機制,在保障發電效率的同時,有效促進當地畜牧業發展,項目周邊區域植被覆蓋率同比提升40%。
此外,項目堅持“屬地發展”思想,積極為當地藏族同胞提供就業機會與技能培訓。截至項目竣工,已累計吸引500名周邊牧民就業,帶動當地牧民人均年增收2.4萬元,切實將項目發展紅利轉化為屬地群眾的實際收益,進一步鑄牢了中華民族共同體意識,為當地鄉村振興注入強勁動力。
中建八局未來將繼續堅守綠色發展、民生優先理念,在推動綠色低碳發展、服務強國建設的道路上持續發力,為我國新能源產業高質量發展貢獻更多力量。
